衢州東港環保熱電2017年1月份工程簡報

瀏覽次數: 1460

  【工程名稱】

  衢州東港環保熱電有限公司熱電聯產二期擴建第二階段項目

  【工程概況】

  衢州東港環保熱電有限公司成立于2004年5月,注冊資本10000萬元,占地192畝,員工210余人。公司一期工程總投資3.5億元,總裝機容量為36MW,******熱負荷184.2噸/時,配備先進的DCS控制系統。二期擴建工程擬投資3.5億元,選用高溫高壓的150t/h循環流化床鍋爐3臺,配套18MW高溫高壓背壓機組2臺,改造一臺原有15MW次高溫次高壓抽凝機組為15MW高溫高壓背壓機組。第一階段已投資2億元建成2爐一機及改造原有15MW次高溫次高壓抽凝機組為15MW高溫高壓背壓機組,第二階段預計投資1.2億元新建1爐1機項目已于2015年6月開始實施,計劃在2016年年底投運,全廠最終形成7爐5機的生產規模,全廠裝機容量為72MW,平均供熱能力將達450t/h,******供熱量達550t/h。

  【2016年度一爐一機項目進度計劃表】

序號

項目

計劃時間

完成情況

備注

1

土建進場施工

20160310日至0320

實際開工日期201637

2

脫硫、脫硝、濕電土建進場施工

20160330日至0415

3

鍋爐本體安裝招標完成

20160430

4

鍋爐基礎交付安裝(安裝單位進場施工)、鍋爐到貨

20160525

2016513

5

交付機爐電儀設備安裝圖紙

20160530

6

鍋爐、汽機材料招標完成

20160710

7

電氣儀表材料招標完成

20160710

20167月底

8

熱工儀表設備,DCS設備招標完成

20160710

20167月底

9

筑爐施工單位招標完成

20160710

10

設備安裝招標完成

20160730

20160725

11

脫硫安裝進場施工

20160730

20166

12

主廠房交付安裝

20160820

2016823

13

除塵器基礎交付

20160825

20165

14

電氣儀表進場施工

20160825

20168月底

15

除塵進場施工

20160825

20168月中旬

16

鍋爐水壓試驗完筑爐

20160820

201699

17

汽機\發電機到貨安裝

20160825

2016913

18

DCS設備到貨安裝接線

2016930

19

除氧煤倉間交付安裝

20161004

20

除塵電控樓交付安裝

20161008

21

輸灰進場施工

20161015

22

電氣倒送電

20161105

23

DCS受電調試完成

20161108

24

除塵、輸灰調試完成

20161115

25

脫硫、脫硝調試完成具備通煙氣

20161115

26

風機單體試車完成

20161120

27

汽機扣缸完成

20161110

28

烘爐、煮爐

20161122

29

完成鍋爐酸洗

20161205

30

鍋爐冷態調試完成

20161215

31

主蒸汽管沖管完成、鍋爐調試合格具備供熱條件

20161220

32

完成B22汽機、電氣靜態調試機組啟動并網

20170112

33

72+24小時試運行完成

20170123

2017110

  【本月工程完成情況】

  1.熱網管道工程

 ?、偕蚣蚁生Q供熱管道A標段管道、過鐵路段及仙鶴苑B標至仙巖路段于2017年1月15日前全部完成,具備與三花廠對接,因三花廠最終確定停產時間為2017年1月24日早上,24日完成與原管道對接,25日完成管道吹掃,目前已送汽投入使用。

 ?、谏蚣蚁生Q供熱管道金達支線已于2017年1月16日完成整段管道吹掃,具備供熱條件。

 ?、巯生Q苑B標管溝段、仙鶴苑C標根據區政府道路施工情況,目前暫未施工。目前計劃節后開始辦理相關開工手續,最晚在正月二十前動工。

  2.廠內第二階段擴建

 ?、?2月底完成#5靜態調試,具備熱態啟動及并網條件,因并網協議未簽訂,機組熱態啟動并網延后。

 ?、?017年1月5日,#5機熱態啟動調試首次并網成功,并于1月10日完成72+24小時試運行。

 ?、?017年1月15日110KV升壓站安裝調試完成,具備驗收投用,項目部于15日組織衢州電力局相關驗收部門現場初步驗收,并于當晚切換完成并投入使用。

  ④2017年1月19日停#7爐#5機消缺,并結合#6爐超低改造水平煙道開口加裝擋板及#7爐高負荷卡門渦流震動大改造,于1月23日完成啟動#7爐#5機,作為春節期間主力爐運行,目前#7爐卡門渦流震動問題已消除。

 ?、輺|邊擴建端馬路澆筑完成

 ?、廾号镂鲾U(kuò)廊道施工完成并交付安裝,計劃春節期間更換皮帶。

 ?、呶鲾U(kuò)煤棚行車梁、鋼屋架吊裝完成,屋面板、墻板、雨棚施工結束。

 ?、嘈陆号锘炷嗤两Y(jié)構(含擋煤墻)結頂施工完成,行車梁、屋面、屋架施工完成,墻板及雨棚年后施工。

  3、超低改造

 ?、倌昵?6爐超低改造引風機、變頻器、低氮改造、SCR、濕電、脫硫設備相應到貨。

 ?、?6爐濕電改造春節前完成水平煙道開口對接及部分煙道制作。

  ③#6爐脫硫改造春節前完成塔盤安裝及循泵就位安裝。

  【相關問題反饋及跟蹤】

  1、 2017年1月5日熱態啟動首次電氣并網成功。

  2、 110KV升壓站接入系統已于2017年1月15日完成初步驗收并投入使用。。

  【招標情況】

  1、本月無招標內容

  【資金使用情況】

  1、 支付#7爐#5機設備安裝調試工程款至85%。

  2、 支付#7爐本體安裝調試工程款至85%。

  3、 支付金達支線(徐尚村段)工程款至80%。

  4、 支付仙鶴苑A標工程款至70%。

  5、 已支付#7爐#5機部分設備調試款。

  6、 支付過鐵路地埋管施工工程款至80%。

  7、 已支付新建煤棚合同進度款30%。

  8、 已支付#7爐#5機土建進度款。

  9、 已支付相應工程到期質保金。

  【工程施工圖表資料】

  #5機并網發電

  110KV升壓站投入運行

  煤棚西擴、新建煤場完成情況

  仙鶴過鐵路管道通汽

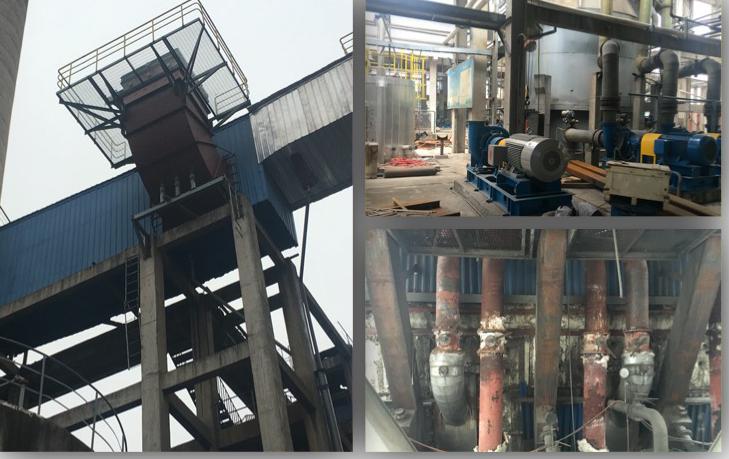

  #6爐超低改造

  【2017年2月主要工作計劃】

  1.熱網管道項目計劃

 ?、俅汗?jié)后仙鶴苑B標、C標管溝段開始辦理施工手續,計劃在正月二十前動工。

 ?、谟媱澗幣D坦艿狼捌诓牧霞笆┕ふ袠?biāo)準備工作。

  2.廠內第二階段擴建一爐一機

 ?、儆媱澩瓿?7爐#5機存在的部分未處理完的缺陷及部分需停機處理項目。

 ?、谟媱澩瓿蔂t后設備安裝工程部分掃尾工作。

 ?、塾媱澝号镂鲾U(kuò)及新建煤棚工程基本完成。

 ?、苡媱?7爐#5機土建掃尾工作完成60%。

  3.#6爐超低改造計劃

  ①#6爐低氮改造計劃完成風帽、澆注料、中心筒、二次風管拆除,布風板、水冷壁、二次風管、中心筒、分離器改造完成部分;SCR計劃省煤器拆除及改造完成。

 ?、?6爐脫硫改造計劃完成塔體增高焊接,除霧器拆除、安裝、煙道封堵,噴嘴更換,塔內防腐,循泵及管道安裝及電氣儀表接線調試。

 ?、?6爐引風機拆除,土建基礎加固完成,變頻器拆除及新變頻器就位。

 ?、?6爐濕電改造計劃完成框架及殼體安裝就位。

  4.設計院資料計劃

  暫無

  5.招標計劃

 ?、倬幣D坦艿啦牧霞笆┕ふ袠?biāo)

  6、資金使用計劃

  ①計劃付款110KV升壓站安裝工程驗收款。

 ?、谟媱澑犊罱疬_(dá)支線-徐尚村段工程驗收款。

 ?、塾媱澑犊钕生Q苑A標、過鐵路地埋管施工工程驗收款。

 ?、苡媱澲Ц?7爐#5機相應設備調試款。

  ⑤計劃支付過鐵路涵管施工完工后驗收款。

 ?、抻媱澲Ц?6爐超低改造設備到貨款
